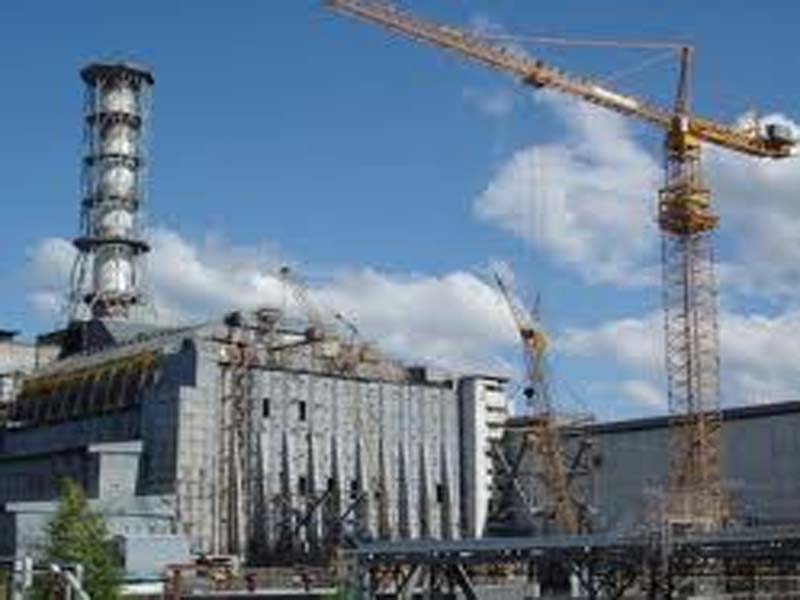

На ЧАЭС завершен третий подъем Арки
На ЧАЭС завершен третий подъем Арки
11 октября 2013 года на Чернобыльской АЭС успешно завершен третий подъем Арки.
Как сообщает информцентр ЧАЭС, третий подъем несколько отличался от двух предыдущих операций, так как включал в себя несколько этапов. Первый этап – поддомкрачивание Арки на высоту чуть более 110 метров (выше проектного положения) – выполнен 14-16 сентября 2013 года. Вес Арки при этом был полностью перенесен на системы поддомкрачивания. В период с 17 сентября производился заключительный монтаж боковых сегментов Арки, а также ее опорных частей. Параллельно были смонтированы пути надвижки и другие вспомогательные конструкции на фундаментах монтажной зоны.
Процесс передачи нагрузки восточной части Арки с подъемных башен на фундаменты монтажной зоны и установки ее в проектное положение завершен 11 октября 2013 года.
В настоящее время высота конструкции восточной части Арки составляет 108,9 м, ширина - 257 м, длина - 78 м. Вес металлоконструкций сооружения с учетом смонтированных подкрановых балок и воздуховодов - 11639 тонн.
Операция по перемещению восточной части Арки к месту ожидания до основной надвижки будет выполнена весной 2014 года. До этого времени будут завершены все работы по монтажу обшивки восточной части Арки.
Для справки: История монтажа Арки была начата 13.02.2012, когда первая партия основных металлоконструкций была доставлена на площадку ГСП ЧАЭС.
26 апреля 2012 года старт монтажным работам на площадке объекта «Укрытие» дал Президент Украины Виктор Янукович.
Первый подъем выполнен 24 ноября 2012. В результате было успешно поднято 5300 тонн металлоконструкций. Высота Арки после первого поддомкрачивания составила 53 метра.
Второй подъем выполнен 13-14 июня 2013. На тот момент масса конструкции составила 9100 тонн, высота – 85 метров.
