Близится к концу ремонт кровли машзала ЧАЕС
Близится к концу ремонт кровли машзала ЧАЕС

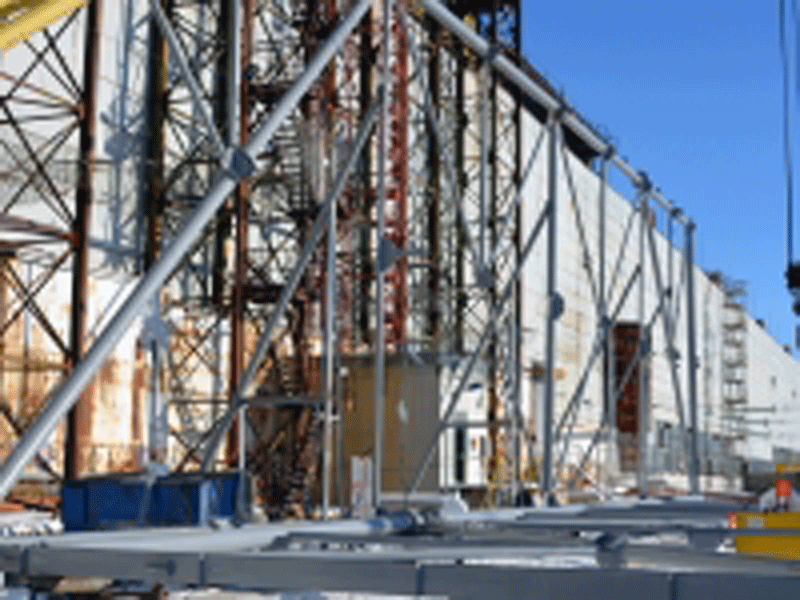

Работы по сборке пространственного блока вступили в заключительную стадию. В локальной зоне объекта «Укрытие» продолжаются работы по сборке пространственного блока, который закроет аварийный проем в кровле и стене машзала четвертого блока Чернобыльской АЭС. Монтаж конструкции, в соответствии с планом-графиком работ, предполагается завершить 01 марта 2014 года.
Вебресурс ЧАЕС сообщает, что одновременно со сборкой пространственного блока на площадке идет устройство подкрановых путей основного крана Potain MD3200. Эту задачу персонал подрядной организации планирует выполнить до 20 февраля текущего года. А уже 21 февраля предполагается начать монтаж основного крана. Potain MD3200 будет смонтирован и готов к работе к концу марта 2014 года, после чего произойдет закрытие аварийного проема и восстановление защитного контура машинного зала № 4.
Ранее в рамках проекта "Восстановление ограждающего контура машинного зала 4-го энергоблока ЧАЭС между осями 46-52 и А-Б" были удалены аварийные керамзитобетонные стеновые панели, соединительные конструкции между колоннами, а также укреплены верхние поврежденные панели. После этого проведена сборка и монтаж щитов в местах демонтированных панелей по оси А. Общая площадь, на которой установлены щиты, - 216 квадратных метров.
Все работы по проекту проводятся корпорацией "Укртрансбуд" в сотрудничестве с подразделениями Чернобыльской АЭС.
Для справки. 12 февраля 2013 года произошло частичное разрушение стеновых панелей и части легкой кровли машзала блока №4. Площадь разрушения составила около 600 м2.
С 13 по 20 февраля на ЧАЭС работали две комиссии по расследованию причин происшествия, которые проанализировали ситуацию, приведшую к разрушению строительных конструкций и предоставили предложения по устранению последствий.
Работы выполняются в рамках проекта «Восстановление ограждающего контура машинного зала 4-го энергоблока ЧАЭС между осями 46-52 и А-Б», разработанного Киевским институтом «Энергопроект» и утвержденного приказом по ГСП ЧАЭС в сентябре 2013 года.
В ноябре 2013 по результатам проведенных конкурсных торгов договор на выполнение строительно-монтажных работ заключен с корпорацией «Укртрансбуд».
